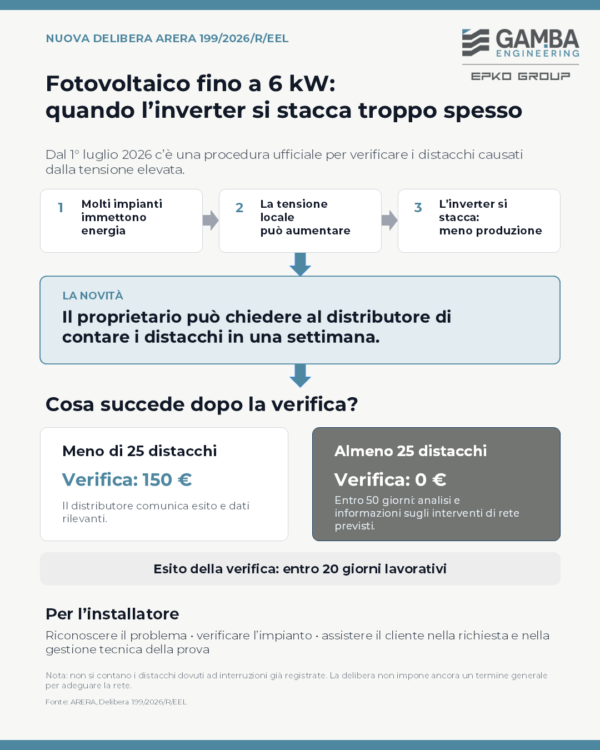

Un inverter che si disconnette frequentemente nelle ore di maggiore produzione non indica necessariamente un guasto o malfunzionamento dell’impianto fotovoltaico. Il problema può essere causato dall’aumento della tensione nel punto di connessione, che fa intervenire il sistema di protezione di interfaccia e interrompe temporaneamente la produzione. Con la Delibera 199/2026/R/EEL, ARERA ha introdotto una nuova procedura per verificare il numero di questi distacchi.

A quali impianti si applica?

Dal 1° luglio 2026, il cliente o il Produttore può richiedere la verifica al distributore locale per gli impianti:

  • collegati in bassa tensione;
  • con una potenza complessiva degli inverter fino a 6 kW;
  • con potenza non superiore a quella richiesta in fase di connessione.

Il Distributore, ovvero il soggetto che gestisce la rete elettrica locale, deve comunicare l’esito della verifica entro 20 giorni lavorativi dalla conferma della richiesta.

Quanto costa la verifica?

Il costo dipende dal numero di distacchi rilevati in una settimana:

  • meno di 25 distacchi: il costo della verifica è di 150 euro;
  • almeno 25 distacchi: la verifica è gratuita.

Non vengono conteggiati i distacchi dovuti a interruzioni della rete già registrate dal Distributore. Quando vengono accertati almeno 25 distacchi, il Distributore deve inoltre fornire, entro 50 giorni lavorativi, le eventuali ulteriori analisi effettuate, la descrizione degli interventi sulla rete già eseguiti e le tempistiche delle possibili attività successive.

Il ruolo del tecnico specializzato nella manutenzione di impianti fotovoltaici

Il tecnico può aiutare il Produttore a individuare la possibile origine delle disconnessioni, verificare il corretto funzionamento dell’impianto fotovoltaico e fornire assistenza tecnica durante la procedura. Per eseguire la verifica prevista dalla Delibera ARERA è infatti necessario disattivare temporaneamente la funzione che limita in modo automatico la potenza immessa in rete in condizioni di tensione elevata, per poi ripristinarla al termine della prova. Un’operazione sull’inverter che deve essere affidata a un tecnico specializzato in impianti fotovoltaici. La nuova procedura offre quindi uno strumento concreto per documentare i distacchi frequenti dei piccoli impianti fotovoltaici e portare il problema all’attenzione del Distributore.
